Wie bereits in vergangenen Einträgen (hier und hier) geschrieben, haben sich die Stemmarbeiten, die für den Rückbau der Baustraße sowie der Verbauwände beidseitig der Baugrube notwendig sind, weiter in Richtung Warschauer Straße verlagert. Die Rückbauarbeiten erfolgen im Zuge des Umbaus der Baustelleneinrichtungsfläche in der Europa-Allee für die kommenden Projektphasen.
Wann und wo wird in den kommenden Monaten gearbeitet?

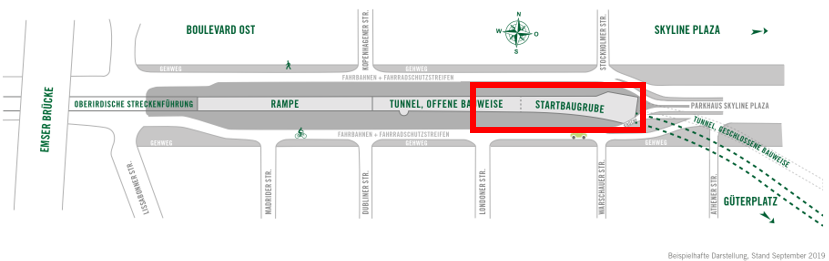

Die Stemmarbeiten werden in den kommenden Monaten zwischen Londoner und Warschauer Straße ausgeführt. Es handelt sich um lärmintensive Arbeiten und es wird werktags im Zeitraum von 07 Uhr bis 20 Uhr gearbeitet. Die Arbeiten dauern voraussichtlich bis Ende des Jahres.
Was passiert in den kommenden Monaten und warum sind diese Arbeiten notwendig?
Zum einen wird im Zuge des Umbaus der Baustelleneinrichtungsfläche die betonierte Baustraße auf der nördlichen und südlichen Seite der Baugrube abgestemmt.
Bei der betonierten Baustraße handelt es sich um eine massive Oberflächenbefestigung, die für die schweren Geräte der Tunnelbohrmaschine notwendig war. Diese massive Oberflächenbefestigung wird für die kommenden Projektphasen nicht mehr benötigt und wird deshalb bereits jetzt zurückgebaut.

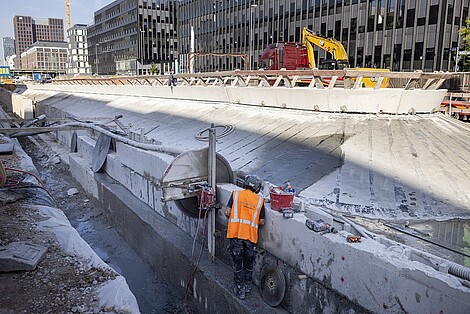

Zum anderen werden die Verbauwände, die notwendig waren, um eine verformungsarme und wasserdichte Baugrube herstellen zu können, bis 2 Meter unterhalb der Geländeoberkante zurückgebaut.
Der Rückbau der Verbauwände ist notwendig, damit bei zukünftigen Maßnahmen im Straßenraum, wie zum Beispiel beim Verlegen von Leitungen, Baufreiheit gegeben ist.
Welche weiteren Arbeiten werden bis Ende des Jahres durchgeführt?

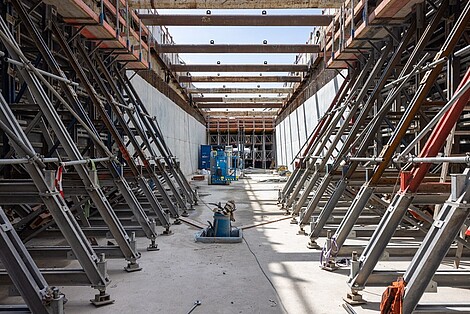

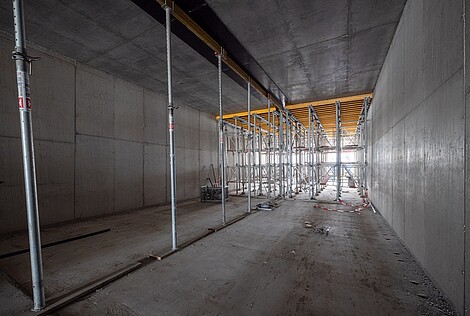

Neben den beschriebenen Stemmarbeiten werden bis Ende des Jahres auch die Arbeiten am Tunnel in offener Bauweise fortgesetzt. Die Bauwerkssohle ist bereits seit Sommer 2023 fertiggestellt. In einigen Abschnitten sind zudem auch schon die Wände und Decken hergestellt worden. Diese Arbeiten – Bewehrungs-, Schal- und Betonage-Arbeiten – werden nun bis Ende des Jahres 2023 sukzessive in Richtung Osten, also in Richtung des Tunnels in der sogenannten geschlossenen Bauweise – damit sind die maschinell aufgefahrenen Tunnelröhren gemeint – fortgesetzt.
Alle Angaben vorbehaltlich kurzfristiger Änderungen im Bauablauf.
Kontakt bei Fragen zum Projekt, Anliegen und Beschwerden
Ihre Ansprechpartnerin Anna Holthaus ist für Sie erreichbar: Montags bis freitags von 09 bis 17 Uhr telefonisch unter 0171 862 41 85, per E-Mail über info(at)sbev-frankfurt.de sowie nach Vereinbarung über MS Teams oder vor Ort auf der Baustelle.
